Der deutsche Markt läuft für Nordex aktuell richtig gut. Das zeigen die Installationszahlen, das zeigen die Ergebnisse der Onshore Windausschreibungen der Bundesnetzagentur und das zeigen die Genehmigungszahlen. Es ist davon auszugehen, dass Nordex in Deutschland sogar in diesem Jahr seinen Installationnsrekord aus dem Jahr 2017 brechen wird.

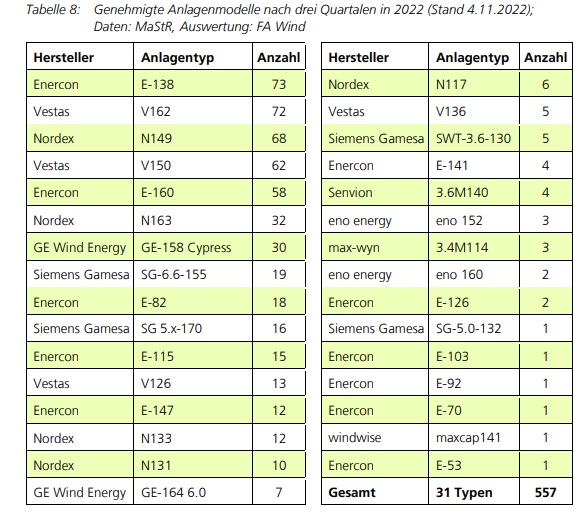

Die Nordex N149 ist die am dritt meisten genehmigte Turbine in Deutschland in den ersten 9 Monaten dieses Jahres gewesen mit 68 genehmigten Turbinen, hinter der Enercon E-138 und der Vestas V 162. Hier mal eine Aufstellung nach Windturbinenbauer bei den genehmigten Anlagen in den ersten 9 Monaten 2022:
Enercon 818 MW (186 WEA)
Vestas 817 MW (152 WEA)
Nordex 667 MW (128 WEA)
Gamesa 252 MW (41 WEA)
General Electric 207 MW (37 WEA)
eno energy 29 MW (5 WEA)
In den ersten 9 Monate 2022 ging es bei den Genehmigungen gg. Vorjahreszeitraum leicht zurück. Die Leistungsmenge liegt rd. 8% unter dem Vergleichszeitraum 2021. Die Zahl der neu genehmigten Anlagen bleibt nahezu 15% hinter dem Niveau der letztjähren Neunmonatsperiode zurück. Das niedrigere Leistungsdelta begründet sich im signifikanten Anstieg der spezifischen Generatorleistung neu genehmigter Windturbinen. In diesem Jahr übersprang die mittlere Generatorleistung erstmals die 5-Megawatt-Schwelle.
Laut der Fachagentur für Windenergie an Land gab es Anfang November 2022 1.920 immissionsschutzrechtlich genehmigte Windenergieanlagen mit einer Gesamtleistung von 9.020 MW, für die bis dahin noch keine Inbetriebnahme angezeigt wurde. Davon wurden in den ersten 9 Monaten dieses Jahres 557 Anlagen mit 2.817 MW Leistung genehmigt.
Die Genehmigungslage für Onshore Wind ist in Deutschland nach wie vor noch nicht allzu gut, aber schlecht ist sie auch nicht. So zeigen die Genehmigungen dann schon auf, dass sie eigentlich für die nächsten 3 Jahre für einen Onshorezubau von mindestens 3 GW jährlich sorgen, wenn da nicht die schwachen Zahlen von den letzten Onshore Windausschreibungen der Bundenetzagenture wären, denn die waren in diesem Jahr allesamt unterzeichnet und brachten insgesamt 3 GW in diesem Jahr an Zuschlägen (Nordex: 697 MW - Marktanteil: 23%). Auf der anderen Seite hat die deutsche Politik jedoch viel höhere Onshore Zubauzahlen als Prognose und hier klafft nach wie vor zwischen politischen Willen und der Realität dann doch eine größere Lücke.
Die Fachagentur für Windenergie an Land hat dazu noch detaillierte Zahlen für den Onshore Zubau in den ersten 9 Monaten dieses Jahres in Deutschland veröffentlicht. Der Ausbau der Windenergie-Kapazitäten an Land bleibt 2022 weiterhin hinter den Zielen der Bundesregierung sehr weit zurück. In den ersten 3 Quartalen 2022 wurden 368 Windenergieanlagen an Land mit einer Brutto-Leistung von 1.588 MW in Betrieb genommen. Damit liegt der Umfang der Neuanlagenleistung 15% über dem Vergleichszeitraum 2021. Bezogen auf die neu installierte Leistung der ersten neun Monate in den Jahren 2014 bis 2018 (Ø 2.777 MW) bleibt der diesjährige Herbst allerdings 43% unter dem historischen Mittel zurück. Nach Abzug der im selben Zeitraum registrierten Anlagenstilllegungen (137 WEA, 159 MW) erreicht der Nettozuwachs nach neun Monaten 1.429 MW Leistung bzw. 231 zusätzliche Anlagen.
Turbinenbauer nach Installationen in Deutschland in den ersten 9 Monaten 2022:
Vestas 503 MW (+18%)
Nordex 413 MW (+ 157%)
Enercon 409 MW (- 11%)
General Electric 199 MW (- 4%)
Vensys 19 MW (- 35%)
eno energy 18 MW (+ 39%)
Gamesa 4 MW (- 95%)
Für Nordex sieht es am Heimatmarkt wirklich richtig gut aus. In den ersten 6 Wochen in Q4 wurden weitere 118 MW an Windleistung mit Nordex Turbinen in Deutschland in Betrieb genommen:
- "Bedburg A44n" - RWE - 28,5 MW - 5 N149/5700
- "Mark Landin" - Plan 8 - 27 MW - 6 N149/4500 (insgesamt 7)
- "Sputendorf" - Berliner Stadtwerke - 17,1 MW - 3 N149/5700
- Repower "Raa-Besenbek" - Bürgerwindpark - 14,4 MW - 4 N117/3600
- "Groß Oesingen" - PNE - 14,4 MW - 4 N131/3600 (insgesamt 9)
- "Niebüll" - Bürgerwindpark - 10,8 MW - 3 N117/3600
- Repower "Bredenborn" - Bürgerwindrad - 5,7 MW - 1 N149/5700
Damit wurden also bis jetzt in diesem Jahr in Deutschland 532 MW an Windleistung mit Nordex Turbinen schon in Betrieb genommen (Q1: 42 MW/Q2: 136 MW/Q3: 246 MW/Q4 bis jetzt: 119 MW) und somit jetzt schon um 29% mehr als im Vorjahr. Jedoch gibt es noch 3 Windparks mit Nordex Turbinen, die schon länger vollständig installiert sind, aber aufgrund von Materialproblemen (großteils Server für Windparkmanager) oder/und Softwareprobleme (immer noch Nachwirkungen von der Cyperattake gg. Nordex) noch nicht in Betrieb genommen wurden:
- "Wilstedt" - WPD - 27 MW - 6 N149/4500
- "Klobbicke" - Denker & Wulf - 22,8 MW - 4 N149/5700
- "Kladrum-Ost" - WPD - 9,9 MW - 3 N131/3300
Das sind weitere 60 MW und somit zusammen schon 590 MW. Nordex hat zwar vor allem in Q3 einige Anlagen mit Materialprobleme endlich in Betrieb nehmen können und somit den großen Stau auflösen können, aber "kleinere" Probleme gibt es nach wie vor.
Wenn ich meine Nordex Projektliste Deutschland 2022 so anschaue, dann dürften im Gesamten in diesem Jahr rd. 800 MW an Windleistung mit Nordex Turbinen in Deutschland in Betrieb genommen werden können. Ist natürlich abhängig vom Wetter und vom weiteren Verlauf der Nordex Materialprobleme. Diese 800 MW wären für Nordex Rekordinstallationen in einem Jahr in Deutschland (2014: 412 MW/2015: 437 MW /2016: 691 MW /2017: 724 MW/2018: 228 MW/2019: 108 MW/2020: 233 MW 2021: 420 MW). Mal einige größere Windparkprojekte in Deutschland mit Nordex Turbinen für die die Inbetriebnahme in diesem Jahr noch geplant ist:
- "Hohenroda/Mansbach" - PNE - 28,5 MW - 5 N149/5700
- Repower "Güstow II" - Denker & Wulf - 28,5 MW - 5 N149/5700
- "Wargolshausen" - WWS - 24 MW - 10 N117/2400
- "Sandbostel/Bevern" - RWE - 22,8 MW - 4 N149/5700
- "Völlinghausen"- Bürgerwindpark - 22,8 MW - 4 N149/5700
- Repower "Geilenkirchen-Lindern" - BMR - 18 MW - 4 N149/4500
- "Grevenbroich" - RWE - 17,1 MW - 3 N149/5700
Der Link dazu:
www.fachagentur-windenergie.de/fileadmin/...d_Herbst_2022.pdf
(Verkleinert auf 95%)
