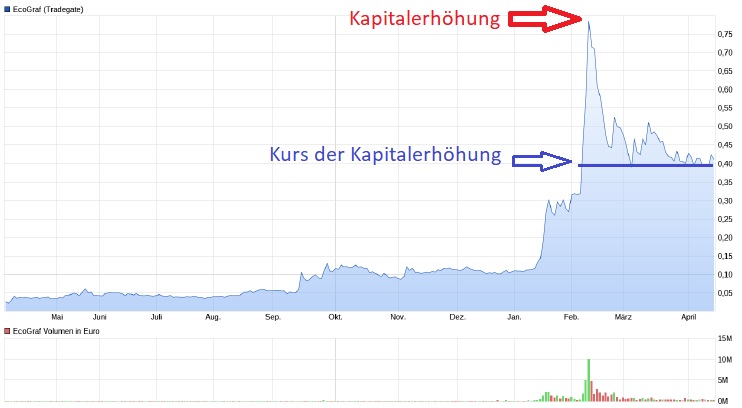

-Kapitalerhöhung:
Mit einer Kapitalerhöhung ist erstmal nicht zu rechnen, da vor kurzem eine Monster-Kapitalerhöhung durchgeführt wurde
-Künstliche Kursstabilisierung:
Nur das Management kann eine Kapitalerhöhung veranlassen und müsste deshalb eigene Aktien verkaufen um den Kurs selbst zu drücken.
Da jeder Verkauf von Aktien des Managements bekannt gemacht werden muss, kann man das ausschließen.
Die letzte offizielle Bekanntmachung war ein Zurückkauf von Aktien, also das Gegenteil.
www.ecograf.com.au/wp-content/uploads/2021/04/2198099.pdf
-der Allianz-Fonds heißt: "Allianz SE"
www.ecograf.com.au/wp-content/uploads/2021/02/2180535.pdf
-Entwicklung der Fabriken (aktuell 2, US-Fabrik ist nur angekündigt):
Zuerst wird die Fabrik in Kwinana gebaut. Dafür wurde das Kapital durch die Kapitalerhöhung eingesammelt.
Mit dem eingesammelten Geld wird die laufende Konstruktion finanziert und dann der Aufbau von Stufe 1 (5000t).
Für den Aufbau von Stufe 2 (20000t) soll dann der australische Staat einspringen, was er wohl auch machen wird da Kwinana den "Major Project Status" besitzt.
Diesen Status haben aktuell 23 Projekte in ganz Australien.
business.gov.au/grants-and-programs/...current-major-projects
Zudem wird aktuell schon ein Projektmanager für Kwinana gesucht.
www.ecograf.com.au/careers/
Unter Berücksichtigung des aktuellen Zeitplans bedeutet das:
www.ecograf.com.au/wp-content/uploads/...eport-Final-Copy.pdf
Ca. Dez2021-Jan 2022 läuft die Fabrik an, dann kommen noch 7 Monate Produktqualifizierung, heißt:
Frühestens im Juli 2022 produziert die Kwinana-Fabrik 5000t pro Jahr.
Frühestens im Oktober 2023 produziert die Kwinana-Fabrik 20000t pro Jahr.
Erst wenn die Kwinana-Stufe 1 abgeschlossen wurde, will kann man mit dem Start der europäischen Fabrik Stufe 1 starten (die Konstruktion bleibt gleich).
"It is envisaged that development work on this facility would commence following successful completion of stage one of the Australianfacility"
Dafür sucht man aktuell aus 5 europäischen Standorten den Besten aus.
Jan 2022 + 4 Monate Vorentwicklung + 10 Monate Aufbau + 7 Monate Produktqualifizierung bedeutet dann:
Frühestens im Oktober 2023 produziert die EU-Fabrik 5000t pro Jahr.
Wieder 15 Monate um auf 20000t upzudaten heißt:
Frühestens im Januar 2025 produziert die EU-Fabrik 20000t pro Jahr.
-Entwicklung der Recycling-Container:
Das Recyclingprojekt läuft nebenbei (es wird erst eine modulare Pilotanlage konstruiert).
Die Finanzierung soll nur zu einem Teil aus Eigenkapital geschehen.
www.ecograf.com.au/wp-content/uploads/...g-Update-Final-1.pdf
Hierfür gibt es keine Zeitpläne. Der Prozess für den Abschluss der Finanzierung läuft, wird aber noch dauern.
-Die Finanzierung durch chinesische Partner:
Ecograf hat sich immer als Option zur chinesischen Versorgungs-Dominierung positioniert.
Eine Finanzierung durch chinesische Partner kann somit ausgeschlossen werden.
-Syrah ist nicht profitabel:
Syrah (Mosambik) kann man nicht mit der geplanten Mine (Tansania) von Ecograf vergleichen.
Syrah will im großen Maßstab billiges Grafit, um jeden Preis, gewinnen.
Ecograf will in kleinem Maßstab optimal geeignetes Grafit z.B: für Lithium-Ionen-Akku-Industrie in ethischer Weise gewinnen. Das heißt kurz Zusammengefasst:
gute Bezahlung, höchste Umweltstandards, eine hochmoderne Mine.
Im Gegensatz zu Syrah wurde das unabhängig geprüft (Equator Principles).
Diese Finanzierungsüberprüfung besitzt so gut wie kein afrikanisches Projekt.
Im Gegensatz zu Mosambik muss man in Tansania (seit der Änderung der Minengesetze vor ein paar Jahren) hohe Steuern zahlen,
was die Mine weniger profitabel macht, aber Tansania einen hohen Profit ermöglicht.
In Tansania herrscht gerade Aufbruchsstimmung, durch die neu gewählte Präsidentin.
www.gemeinsam-fuer-afrika.de/...-erste-prasidentin-tansanias/
Die ersten Projektfinanzierungen im Grafit-Bereich werden seit der Änderung der Minengesetze bewilligt:
www.miningreview.com/battery-metals/...ity-for-graphite-mine/
~Alles nur meine wirren Ansichten~
(Verkleinert auf 75%)
